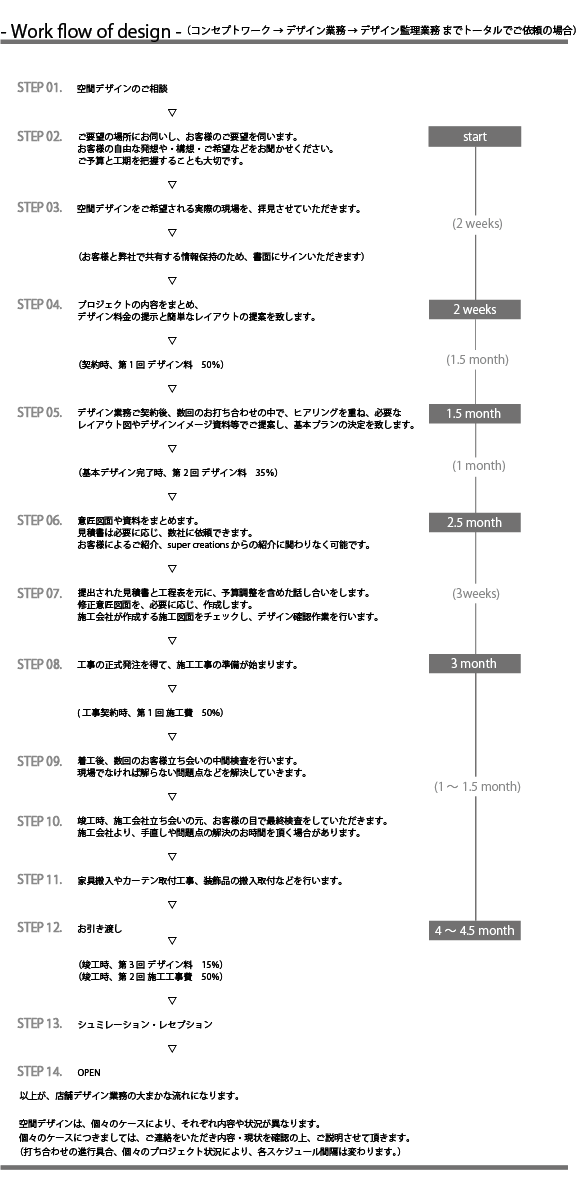

店舗デザインのスケジュール

店舗デザインの内装工事の施工期間は、立地、規模や業種等によりことなりますが、
100坪以下の物販店で、内外装(建築躯体は含まない)ともで約1ヶ月です。
厨房・防水工事を必要とする新規の飲食店(100坪以下)では一般的に、35日以上の施工期間が必要です。
店舗を完成させるための準備期間は十分取る必要があります。

店舗出店の際は基本構想やデザインコンセプトをしっかりと練り、それを元に基本計画を固めていきます。
少なくともこの基本構想、デザインコンセプト、デザイン基本計画で1ヶ月は必要です。
この段階で問題点の洗い出しや課題の検討を十分にしておく必要があります。

基本設計は3週間位かかりますが、さらにそれを検討するのに2週間位必要です。
この期間に法的な問題を処理するため、役所に相談に行くことをお勧め致します。
そして実施設計と見積もり作成・検討に1ヶ月以上は必要です。

基本構想のスタートから竣工・引き渡しまで、最短でも約4ヶ月はかかることになります。

店舗デザインは、個々の店舗様の状況、既存店舗の一部改装、居抜店舗の使用、などにより、
スケジュール期間も変わります。
